Umbau Kirche St. Joseph – Ausführungsplanung abgeschlossen – Ausschreibungsphase beginnt

Ausführungsplanung abgeschlossen
Ausschreibungsphase beginnt

Durchgeführte Aktionen seit dem letzten Status-Bericht:

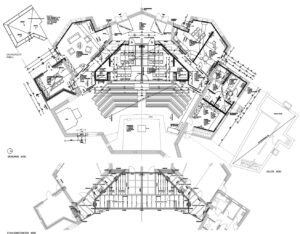

Ausführungs- und Fachplanungen abgeschlossen für:

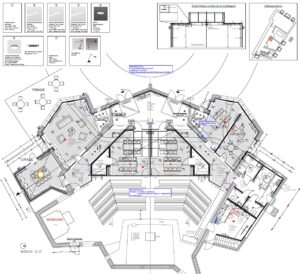

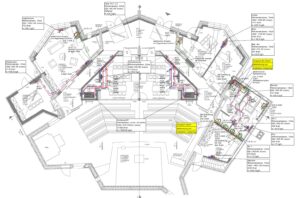

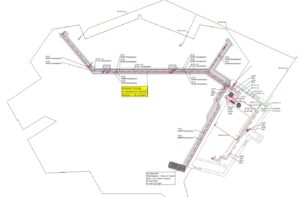

  • Elektro-/Gebäudetechnik

  • Heizung/Lüftung/Wasser/Abwasser
  • Versammlungsraum
  • Jugendraum
  • Kleingruppenraum
  • Küche/Büro
  • Sanitärbereich

Nächste Aktionen:

  • Fliesenauswahl für Sanitäranlage
  • Entscheidung zur neuen Küche
  • Planer und Architekten erstellen Leistungsverzeichnisse, um diese ab Anfang Mai an die Firmen zu verschicken
  • Ausräumen Pfarrhaus
  • In der Vergangenheit gab es schon immer mal wie-der Räumungsaktionen, so dass zurzeit nicht mehr viele Möbel in dem Haus sind und wir diese, auch aufgrund des Zustands, demnächst zum Sperrmüll geben
  • Überlegungen zu Eigenleistungen – Was können und dürfen wir selbst machen

Aktueller Zeitplan:

  • Bauantrag –> Januar – Juni 2025
  • Ausführungs- und Fachplanungen –> Januar – April 2025
  • Ausschreibungsphase –> April – Juli 2025
  • Start Bautätigkeit –> Juli 2025
  • Fertigstellung –> Mai 2026

Zusammenfassend:

  • Alles im Plan, wir sind auf einem guten Weg
  • Alle arbeiten gut zusammen, nicht nur die Mitglieder des Bauausschusses, sondern auch alle Planer, Architekten und Bistumsvertreter.
  • Gute Voraussetzungen, um die nächsten Schritte erfolgreich durchzuführen.

Fragen und Anregungen können jederzeit an den Bauaus-schuss gerichtet werden. Wir stehen gerne zur Verfügung.

Andreas Peters (Vorsitzender Bauausschuss)
ajpeters@web.de, 0172 97 42 938

Gerd Wieners (Pfarrbeauftragter)
ge.wieners@bistum-os.de, 0151 70 23 7100
